Anmeldungen Mehrjahres­baubetriebs­planung IB /BK KIB

Leistungsbereich:

Anmeldungen Baubetrieb

Leistungsbereich(e):

Konstruktiver Ingenieurbau (KIB), Oberbau, Oberleitung, Stromschiene

Projekt- / Leistungsbeschreibung / Aufgabenbeschreibung:

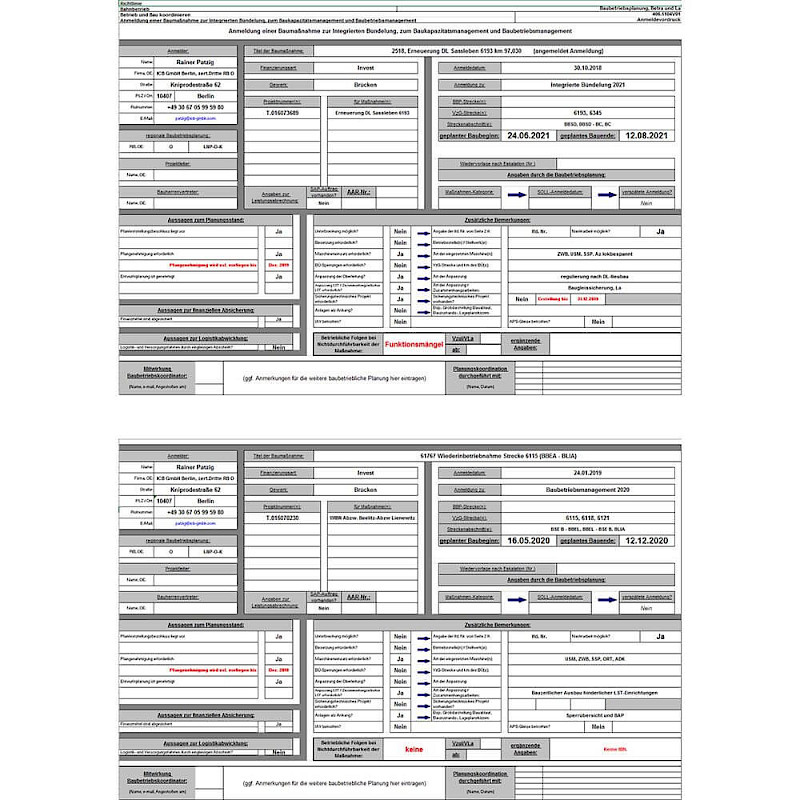

Erstellung und Begleitung der Anmeldungen zum Mehrjahresbaubetriebsplan (Integrierte Bündelung und Baukapazitätsmanagement)

Bearbeitungszeitraum:

2017 bis 2019

technologischer Ablauf:

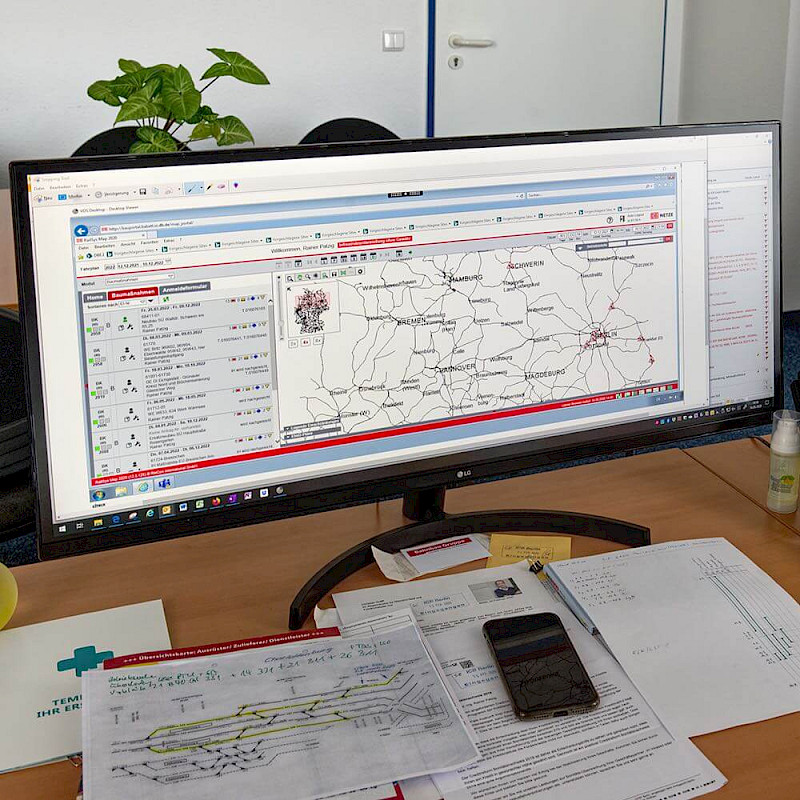

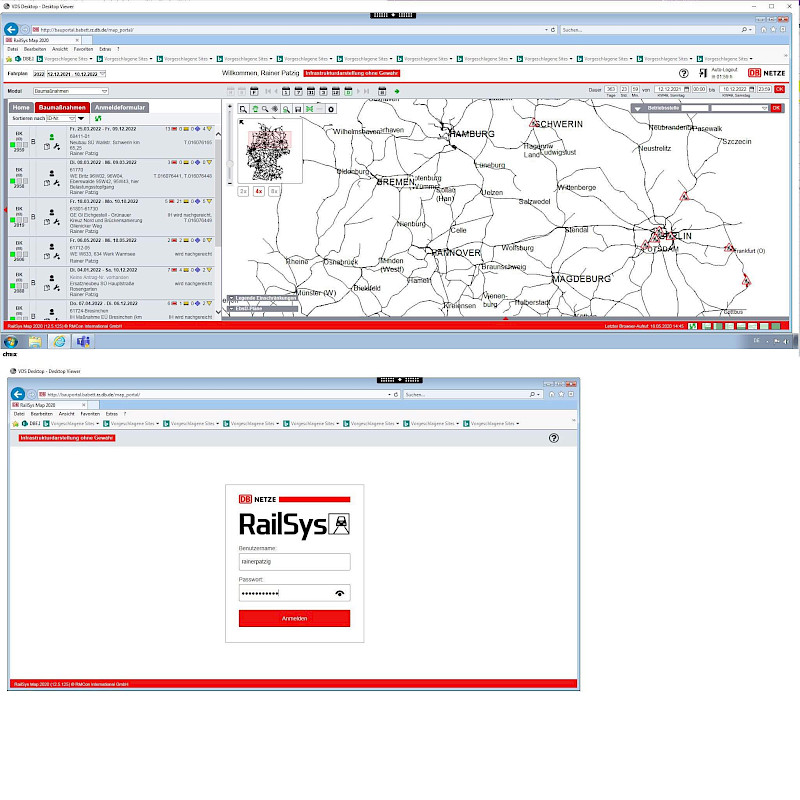

Erstellung und Begleitung der Anmeldungen auf der Grundlage des jeweiligen Planungsstandes (technische Planung und Ablaufplanung)

Auftraggeber:

DB Netz AG

besondere Leistungen:
  • Mitwirkung bei der Sperrpausenkoordinierung
  • Berücksichtigung von Planungsänderungen
Herausforderungen:
  • Die technische Planung besitzt in der Regel noch nicht die für den erforderlichen Detaillierungsgrad der Anmeldung erforderliche Planungstiefe.
  • Die Ablaufplanung berücksichtigt oftmals nicht die Einflüsse auf die bahnspezifischen Gewerke Leit- und Sicherungstechnik, Oberleitung und Stromschiene.
  • Nach erfolgter Anmeldungen können Änderungen des Leitungsumfangs und der Leistungszeit für die Baumaßnahme erfolgen, die in den Prozessen der Baubetriebsplanung nicht mehr termingerecht berücksichtigt werden können.

Diese Webseite verwendet Cookies im Rahmen der DSGVO bei der Benutzung von Google Karten.

Diese Webseite verwendet Cookies im Rahmen der DSGVO bei der Benutzung von Google Karten.

Ihre Cookieeinstellungen wurden gespeichert.
