Wiesenburg-Medewitz-Roßlau

Leistungsbereich:

Planung Bahn

Projektbezeichnung:

Maßnahmenkomplex Wiesenburg – Medewitz – Roßlau
Kurzbezeichnung MNK-WMR:

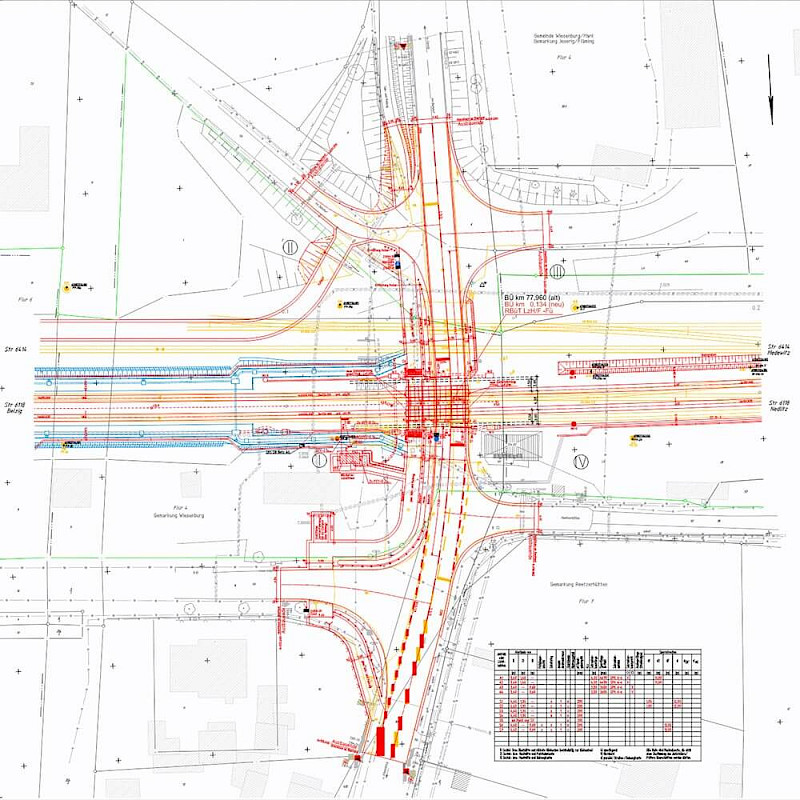

Ausbau der DB-Strecke 6414 (Wiesenburg – Roßlau (Elbe) auf eine zukünftige Geschwindigkeit von 160 /km/h sowie Streckenausrüstung im Abschnitt Wiesenburg-Medewitz mit ESTW-Technik auf insgesamt 27 km Länge.

Leistungsbeschreibung:

HOAI Leistungsphasen 3 und 4, vorgez. Oberbaumaßnahmen bis Lph. 5 und 6. (Überarbeitung Aktualisierung Lph 2 anteilig)
Besonderheit: Netzbezirks- und landesübergreifende Lage, damit bedingt: Erstellung von 2 Entwurfsplanungen für die Bereiche Magdeburg und Leipzig sowie Erstellung von 2 Planrechtsunterlagen (Planfeststellungsunterlagen) für die EBA Zuständigkeitsbereiche EBA Ast Berlin und EBA Ast Halle.

Umfangreiche Erd- und Tiefbauplanung infolge Gradientenanpassung vor und hinter Medewitz, Oberbau- und Gleisentwässerungsplanung, Grunderneuerung von 2 Bahnübergängen, Anpassung von 4 Bahnübergängen, konstruktiver Ingenieurbau zur Abfangung einer bestehenden Straßenüberführung, Neubau einer Eisenbahnüberführung und eines Rahmendurchlassbauwerkes sowie Lärmschutzwänden. Ersatzneubau von 6 Rohrdurchlässen. Umweltplanung und Planung aller im Maßnahmenkomplex integrierten Ausrüstungsgewerke (LST, 50Hz, Ola, TK),

Projektumfang ca. 90 Mio €.

Besondere Leistungen:
  • Machbarkeitsstudie Dammertüchtigung zur Gewährleistung der Standfestigkeit bestehender Eisenbahndämme für die zuk. Hg von 160 km/h
  • Erstellung von UIG Anträgen (Oberbau/Ola),
  • Ril-Recherche zur Anwendbarkeit von Vliesstoffen als Plv-Ersatz Vorgabe aus Ast und Lph 2.
  • Integrierung / Koordinierung von Teilplanungen zur Erneuerung von 2 Verkehrsstationen (S&S)
  • Integrierung von insgesamt 4 Ingenieurbauwerken
  • Rahmenablaufplanung gewerkeübergreifend
  • bauliche Gesamtprojektleitung und Koordinierung
  • Separate Planung von vorgezogenen Oberbauerneuerungsmaßnahmen (2 x 4 km) Fließbandverfahren im Vorfeld bis Lph 6
Planungszeitraum:

2020 – 26

Bauzeitraum:

2025 (vorgez. Oberbaumaßnahmen)
Hauptmaßnahme: Juni 2026 bis Februar 2028

Auftraggeber:

DB Netz AG, Projektrealisierung Leipzig (I.NI-SO-L-R)

Diese Webseite verwendet Cookies im Rahmen der DSGVO bei der Benutzung von Google Karten.

Diese Webseite verwendet Cookies im Rahmen der DSGVO bei der Benutzung von Google Karten.

Ihre Cookieeinstellungen wurden gespeichert.
